项目快讯:第二十二批货物到达 引风机、循环风机基础进行二层模板固定 空预器冷凝器钢架继续安装

2022-12-31 621

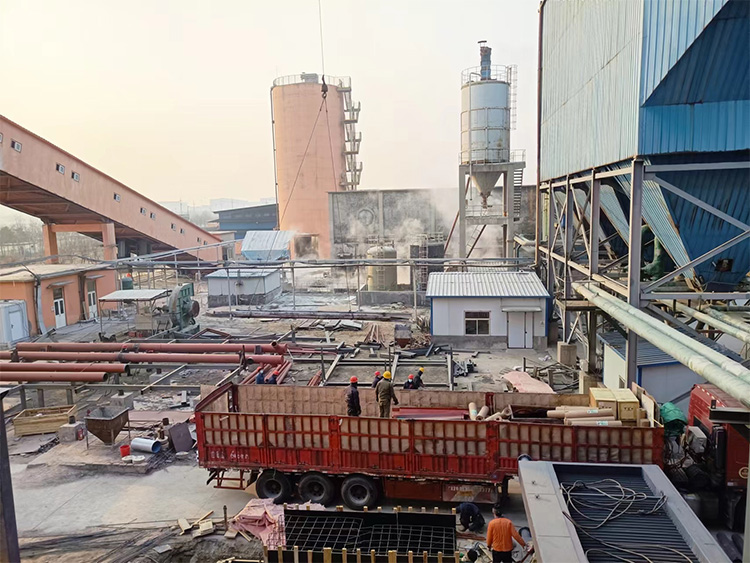

12月31日,天然气锅炉项目施工现场,第二十二批货物已于今早到达,包含集箱、蒙皮、烟道等,经消杀完毕后进入施工现场,项目组安排吊车和相关人员卸货存放。引风机、循环风机基础进行二层支模作业。空预器、冷凝器钢架继续进行安装。
                                                                                                     撰稿人:李萍萍

上一篇项目快讯:省煤器过热器吊装作业 引风机循环风机基础第一层浇筑 空预器冷凝器钢架开始安装

下一篇项目快讯:引风机循环风机基础继续推进 空预器冷凝器钢架继续安装
