项目快讯:空预器冷凝器基础回填完毕 水冷壁组装前准备工作有序进行

2022-11-13 624

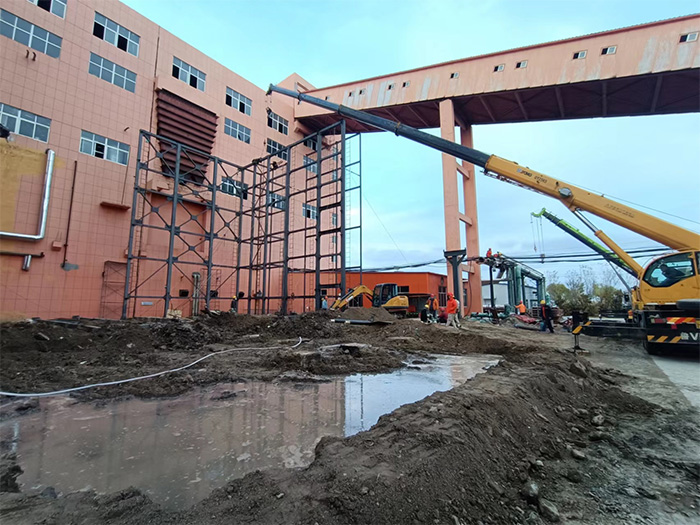

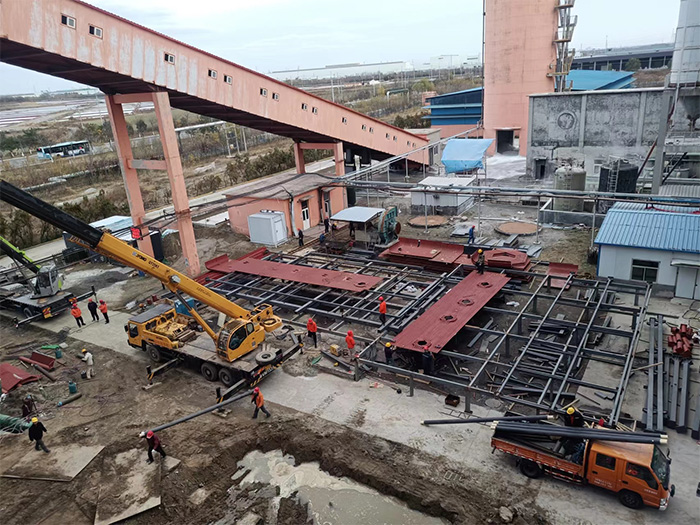

  11月13日,锅炉项目施工现场,空预器冷凝器基础已于昨日回填完毕。同时,根据工作安排,锅炉安装组对锅炉钢架进行横梁安装。水冷壁通球、磨口等焊拼对接前的准备工作有序进行。
                                                                                                     撰稿人:李萍萍
